La construction du collège et du gymnase d’Ornex

L’ouverture du collège et du gymnase d'Ornex est prévue pour la rentrée de septembre 2024.
Ce nouveau collège est financé par le Département de l'Ain et sera implanté au 141, rue des Charbonnières à ORNEX. Les parties communes (voies d'accès, parkings, quais bus, parvis) sont co-financés par la ville d'Ornex (20%) et le Département de l'Ain (80%).
Retrouvez toutes les informations sur ce projet. Suivez l'avancée des travaux de construction.
Suivez les travaux en temps réel
Février 2023
- Les travaux du gymnase commenceront en mars 2023 avec l’installation d’une 3e grue
- Le vide sanitaire et les dallages du collège ont été réalisés et les élévations commencent.
Une importante croissance démographique et un fort taux d'occupation des collèges publics du Pays de Gex expliquent le choix d'implantation de ce nouvel établissement à Ornex.
Quels travaux sont prévus dans le projet ?
Construction du collège
- Capacité d’accueil : 30 divisions (750 à 900 élèves),

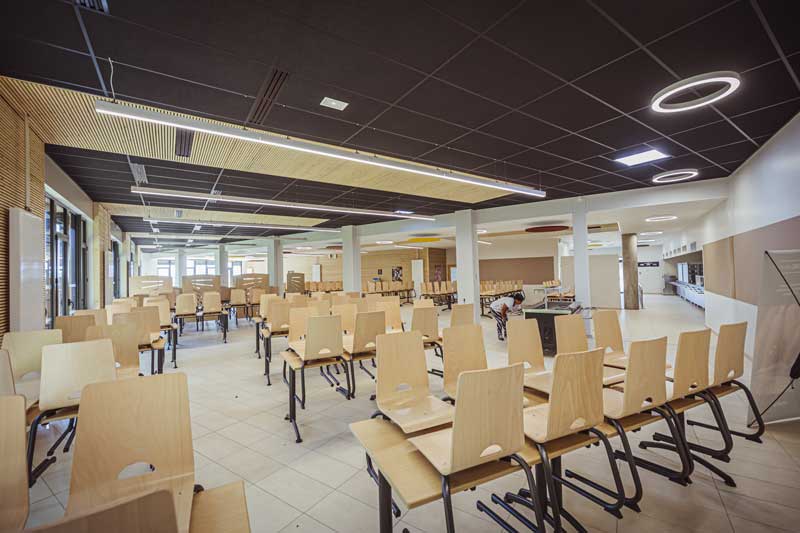

- Capacité de production de la cuisine : 680 demi-pensionnaires,
- Piste de course et de saut, intégrée dans l'enceinte du collège,
- Performance énergétique : E3-C1, et un pourcentage élevé de matériaux biosourcés.
Le Département de l’Ain est motivé par une ambition environnementale très forte.
- Récupération et utilisation des eaux pluviales pour les sanitaires,
- Façades traitées en murs à ossature bois,
- Toitures sur rez-de-chaussée végétalisées,
- Enveloppe de bâtiment : niveau Bbio-40% recherché,
- Matériaux locaux et biosourcés privilégiés,
- Isolants : de la laine de coton pour le collège et de la laine de chanvre pour le gymnase,
- Matériaux limitant les émissions de COV pour favoriser le confort lié à la qualité de l’air,
- Ventilations naturelles privilégiées et complétées par une VMC double-flux.
La conception bioclimatique du projet permet de maîtriser les consommations énergétiques.
L’atteinte du niveau énergie E3 impose de recourir à un niveau minimum d’énergie renouvelable :
- Chauffage : chaufferie à granulés bois, mutualisée pour le collège et le gymnase,
- Froid : solutions passives, évitant tout système de climatisation (protections solaires efficaces, vitrages à contrôle solaire pour le gymnase, inertie du bâtiment, stratégie de ventilation nocturne).
Construction d’un gymnase
par convention avec le SIVOM de l’Est Gessien,
- Grande halle de 1 056 m2 (handball, volley-ball, badminton, basket, etc.),
- Salle annexe (danse, gymnastique, yoga) de 200 m²,
- Dojo pour arts martiaux de 263 m2,
- Vestiaires et gradins pour accueillir du public,
Aménagement des abords et d'un terrain multisports
par convention avec la Commune d’Ornex :
- Terrain multisports extérieur,
- Aménagement des abords, du parvis et des voiries,
- Station de bus, parkings.
Exigences environnementales
Objectifs : performances énergétiques E3-C1, et un pourcentage d’utilisation de matériaux biosourcé élevé,
- Un bilan carbone et une dépense en énergie grise de la construction maitrisés par le choix de matériaux vertueux et d’origine locale
- La pérennité et la résilience de la construction,
- Le confort acoustique, thermique et visuel, au sein du bâtiment en toute saison, ainsi que la qualité de l’air,
- Une vigilance accrue sur le confort estival intérieur comme extérieur, notamment en luttant contre le phénomène des îlots de chaleur urbains,
- La préservation de la biodiversité : le site étant localisé dans une zone sensible de ce point de vue (site en bordure d’un espace boisé protégé),
- La gestion vertueuse des eaux, une approche économe de l'usage de l'eau potable et le respect de la qualité des sols,
- La proscription de toute solution ou démarche "greenwashing".
Quel est le coût total du projet ?
Le coût total du projet est de 32,2 M€ toutes dépenses confondues (y compris exploitation-maintenance pendant 5 ans) :
- Le collège est financé à 100% par le Département de l'Ain : 23,5 M€,
- Le gymnase est financé à 100% par le Sivom de l'Est Gessien : 6,8 M€,
- Le terrain multisport est financé à 100% par la commune d'Ornex : 0,28 M€,
- Les parties communes et les autres frais sont financés à 80% par le Département de l’Ain et 20% par la commune d'Ornex : 1.6 M€.
Quel planning prévisionnel de construction ?
Ce calendrier sera mis à jour au fur et à mesure de l'avancement du projet :
- Septembre 2022 : travaux préparatoires et mise en place du nouveau sens de circulation
- Octobre-novembre 2022 : terrassements généraux
- Novembre 2022 : démarrage du gros œuvre
- Avril 2023 : démarrage du second œuvre
- Rentrée scolaire 2024 : mise en service
Quelle est la maitrise d'oeuvre chargée des travaux ?
Le Département a confié le marché global de performances au Groupement Floriot (en charge des études, travaux et exploitation)
Composition de l'équipe titulaire du Marché global de performances
- SOCIETE DE CONSTRUCTION : FLORIOT mandataire du groupement
- DOSSE Architectes - Architectes associés
- DELERS Architectes - Architectes associés
- CAILLAUD Ingénierie BET Fluides, SSI, terrassements, VRD, économiste
- STRUCTURE BÂTIMENT BET Structures Béton
- ANNECY STRUCTURES BET Structure Ossature Bois
- CUISINE Ingénierie BET Cuisine
- PEUTZ & Associés BET Acoustique
- EEGENIE BET QEB
- PASDELOUP BET Paysagiste
- EGDC BET BIM
- SERVIGNAT Exploitation Maintenance
- CONVERT Exploitation Maintenance
Pour l'accompagner dans cette démarche, réaliser le programme, et le suivi de ce marché particulier, le Département de l'Ain a fait appel à différents bureaux d'études :
Composition de l'assistance à maîtrise d'ouvrage
- FLORES Programmiste
- AMOME/TIMEOV ATMO
- Cabinet Clément AMO négociations
- SOCOTEC Construction Contrôle technique
- QUALICONSULT Coordonnateur SPS
💬 Votre avis nous intéresse
Afin d'améliorer l'information sur ain.fr, faites part ci-dessous de votre commentaire ou suggestion.
Autres actualités dans le même domaine
-
La construction du collège et du gymnase de Saint-Didier-de-Formans
L’ouverture du collège et du gymnase de Saint-Didier-de-Formans est prévue pour la rentrée de septembre 2023. Suivez sa construction.
-
Chantier de réhabilitation et d’extension du collège Léon Comas de Villars-les-Dombes
Suivez le projet de travaux de réhabilitation et d'extension du collège Léon Comas de Villars-les-Dombes...
-
Constructions et rénovations des collèges de l’Ain
Retrouvez les constructions et les rénovations en cours et programmées dans le cadre du Plan collèges 2018-2024, voté par l’assemblée départementale, pour améliorer la qualité…
-
Trophée Agrilocal : l’agriculture locale dans l’assiette des collégiens
Coup de projecteur sur l'agriculture aindinoise à l'occasion de la 7e édition des trophées de l'Agriculture de l'Ain. À cette occasion, Jean Deguerry a remis…
